业务背景:在SAP月结过程,财务在做完生产订单重估完成后,3611直接生产成本中心不平。
仔细检查发现:

去找生产,生产回复没有问题啊,并且还给出了截图。

问题分析:

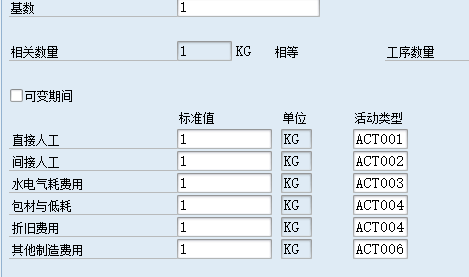

从截图上看,确实有做报工了,并且这几个作业类型是一组的,不可能其中一个漏掉。

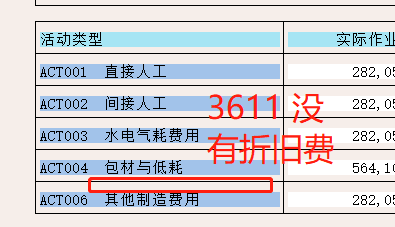

即便错误,也是一单两单不可能整个月都没有。肯定是哪里出错了。

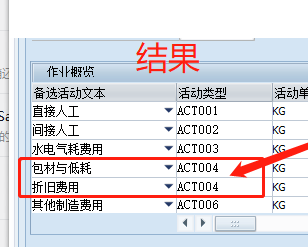

没办法,只能自己balabala了,结果发现,工作中心数据维护错了

问题找到了,就纠正错误。
后记:要修改次错误,要冲销,但是注意要先冲销再修改,不能先修改再冲销,有时OK,有时冲销按照修改后的冲销,就全乱了。
另外,光修改成本中心还不行,生产订单哪里已经带了一个错的,也要修改。
